唐合易成助力某上市公司完成机房改造搬迁项目 2019-03-23 10:47
唐合易成凭借多年的搬迁经验,赢得某上市公司的认可, 和用户配合完成机房搬迁工作。

那么什么是搬迁呢?

搬迁需要关注的内容:

        用户的设备清单: 其中3850X5 有12台,3850X6有8台,3650M5有6台,V3700有4台。3850X5和3860X6运行VMware虚拟化,3850X6虚拟化集群中目前运行虚拟机有38台。3850X5虚拟化集群中目前运行虚拟机有69台。IDC机房3650M5虚拟化集群中运行虚拟机有34台。接下来简单介绍下搬迁的经过。

搬迁基本流程图

我司工程师入场后,仔细的核对设备信息,认真的和甲方应用系统负责人核对应用系统的基础情况,每一个业务应用系统都必须在得到对应负责人的邮件确认,再形成应用系统调研交付材料。在调研的过程中,我们发现了很多垃圾数据以及长时间不使用的虚机,我司工程师对其做了优化删除工作,释放出大量空间。然后根据调研获取的信息,制定搬迁方案,最终为保证业务连续性,业务安全性分两批次进行迁移。

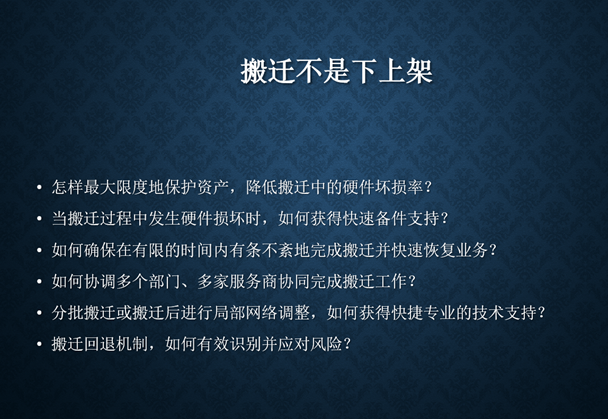

了解搬迁风险:
①搬迁风险:机房设备涉及企业重要数据,此外部分设备使用时间较长以至过了保修期,因此对设备及数据的安全性保障显得尤为重要;
②用户影响:机房迁移对企业业务运行有一定影响,甚至导致整个业务中断,因此,机房迁移要在不影响企业正常运营的情况下顺利完成。

搬迁要求:
1.搬迁前做好应用软件的关联关系,应用系统备份,内置磁盘系统,网络设备。
2.搬迁后做好测试验证工作,以保证应用系统在搬迁后快速恢复正常运行。
3.主要保证设备的外观无物损,并且加电正常。以及在客户的要求下,恢复信息系统的正常运行,保证上述的应用系统正常稳定运行。

        搬迁过程中,根据前期方案和各岗位的配合规划,将责任落实到项目组每一位成员,包括业务系统负责人、运输团队、搬运团队、工程师团队等等。
        首先需要到场的项目组成员集体拍照,为运输的设备购买相应保险。经过业务业务系统数据备份、系统关机、设备断电、设备下架、设备搬运、运输新机房、设备上架、设备开机、业务开启,最终进行业务验证,业务系统全部运行正常。
        最终,在用户和唐合易成的共同努力下,顺利了完成了此次迁移。

  • 联系我们

    电话:400-6296-001 网址:www.tanghop.com 邮箱:support@tanghop.com 地址:北京市昌平区新飞达电子科技工业发展中心 1号楼F6-6(102206)
  • 关于我们

    北京唐合易成科技发展有限公司

    北京唐合易成科技发展有限公司成立于2010年,是一家IT解决方案和服务综合提供商。自成立以来,唐合易成始终致力于为用户提供IT系统架构咨询、解决方案、系统集成、系统维护和运维服务。 唐合易成凭借自身强大的计算机信息系统建设团队及多年积累的信息化建设经验,可独立承担并完成国内领先数据中心的信息系统建设和IT外包服务,在政府、电信、金融、能源、教育及制造业等传统行业积累了丰富的案例。

Copyright © 2014-2016 北京唐合易成科技发展有限公司. All Rights Reserved.  京公网安备11011402012845号 京ICP备16043117号-1
