企业新闻 - 正文
唐合易成助力华北地区某企业网络部署 2020-01-10 19:00
唐合易成近期承接了华北某公司新建机房的网络实施部署工作,此次需在新机房搭建网络并融入现有IDC网络环境,实现万兆互联、千兆至接入。主要实施区域包括:服务器搬迁区域、GPFS区域、DMZ区域等进行安装、调试工作。在项目立项以后,我公司第一时间成立多名资深工程师组成的项目小组,为了保证设备的顺利安装,我方工程师详细检查了实施地点:
3750x通过万兆口上联N7K,下联千兆至服务器区域;
DMZ区域:
3750x通过万兆口上联6509,下联千兆至服务器区域或其它厂商设备互联;
GPFS区域:
N5K交换机优先排列下联2K链路,从低编号端口开始使用;再排列上联6509链路,从高编号端口开始使用;
我们认为:一个企业的IT总是从计划和部署开始,而专业、有效的IT部署能够让企业赢在起跑线上,对企业后期运维十分有利。
让员工投入到更有价值的战略创新中去 ,用专业的人做专业的事情,我们所做的一切都是为了提高您企业的核心竞争力。
- 所有设备安装地点应保证电源,空调,电路的准备。
- 交换机进风口应预留充足空间,以利于空气循环和过滤。
- 交换机前后面板应预留充足空间,以利于板卡的安装和维护。
- 温度和湿度应满足要求。
- 避免电源线和板卡连线的交叉。
- 检查电源供应适合设备要求。
制定了科学详细的设备安装步骤:
步骤 | 任务 |
1 | 确认防静电程序 |
2 | 准备和清理安装区域 |
3 | 安装架准备就绪 |
4 | 安装电源 |
5 | 设备拆除封箱 |
6 | 设备安装上机架 |
7 | 记录设备及板卡的序列号 |
8 | 确认设备板卡及模块,安装在相应的机框内 |
9 | 连接设备电源及保护接地 |
10 | 连接机架内及机架间的通信电缆 |
11 | 确认电缆连接相应的面板 |
12 | 设备上电 |
13 | 装载并确认操作系统版本 |
14 | 配置网络设备 |
15 | 完成硬件安装测试 |
16 | 设备连接入网 |
17 | 完成试运行测试 |
18 | 完成安装记录 |

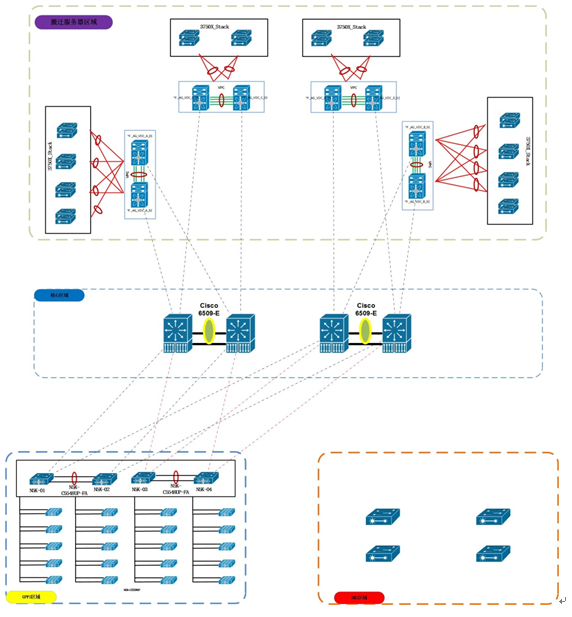

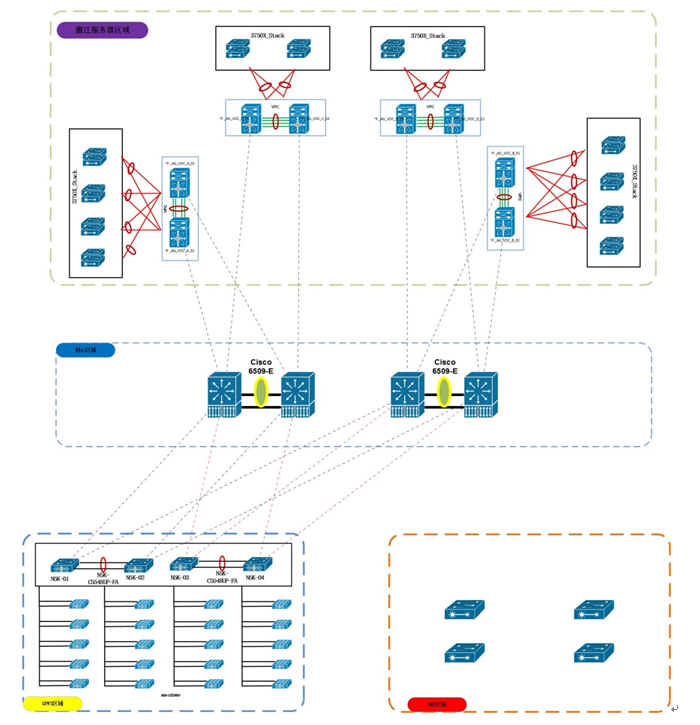

以下为我方工程师制定的部分逻辑拓扑和网络设计规划文档节选。
- 搬迁服务器区域:共2台N7K,每台N7K划分4个VDC,每两台VDC之间为一组二层互联,物理下联3750x堆叠,逻辑上下连一台3750x,上联核心6509,物理上成口字型,需调整stp功能。(可通过VPC功能实现无环上联)
- GPFS区域:共4台N5K,每台N5K下联1台N2K,两端配置FEX口实现端口扩展,上连核心6509成口字型。(可通过VPC功能实现无环上联)
搬迁服务器区域:
N7K交换机优先排列下联3750x链路,从低编号端口开始使用;再排列上联6509链路,从高编号端口开始使用;3750x通过万兆口上联N7K,下联千兆至服务器区域;
DMZ区域:
3750x通过万兆口上联6509,下联千兆至服务器区域或其它厂商设备互联;
GPFS区域:
N5K交换机优先排列下联2K链路,从低编号端口开始使用;再排列上联6509链路,从高编号端口开始使用;
我们认为:一个企业的IT总是从计划和部署开始,而专业、有效的IT部署能够让企业赢在起跑线上,对企业后期运维十分有利。
让员工投入到更有价值的战略创新中去 ,用专业的人做专业的事情,我们所做的一切都是为了提高您企业的核心竞争力。
