唐合易成——助力华北地区某保险企业IT设备搬迁 2017-08-09 18:17

机房搬迁过程中,服务器、网络等设备的搬迁是一项非常重要的工作,因涉及多类不同服务器设备,包含单位核心数据、应用等诸多核心资产,是一项系统性工程。近期,我司圆满完成华北地区某资产管理公司搬迁项目,搬迁的设备包涵盖:HP、EMC、戴尔、华为、思科、浪潮等品牌小型机设备、存储设备、交换机设备等。



项目前期,我方根据用户需求,对用户应用系统、存储及网络状况进行前期调研, 编制搬迁前的物理布置表、连接表、线缆号表。为保证搬迁工作顺利、有序、安全的进行,我方根据调研结果制定有序、安全、详细的搬迁流程和分工,具体工作安排到人,责任到人。



在搬迁的过程中,由于各业务系统之间存在依存关系,搬迁要按照特定顺序进行,分批次,我们为用户制定了主要的搬迁流程和具体的机器搬迁流程,保证了搬迁项目的圆满完成。



主要搬迁项目实施:

※ 老机房内的设备加挂标签,主机和网络的连接电缆、机柜与机柜之间、主机与机柜之间、主机与网络设备之间的连线严格的标记、打标签。

※ 确认新机房空调、电源、除尘等是否安装完毕,强电和弱电槽的走向和铺设是否达到要求,尤其是UPS能否满足设备的要求。

※ 确定网络的拓扑图、机柜的分布图和设备的摆放图,准备目标机房的光纤和双绞线及标签。

※ 在搬迁工作实施前准备好搬迁所可能用到的工具:液压升降车2种、千斤顶、方木、铁板及相关包装所需材料。

※ 搬迁前要与甲方确认需搬迁的设备,以确保误、漏搬迁设备。

※ 搬迁前规划好新机房的设备信息记录,包括机柜布局图、设备信息表(Vlan、点位)、信息点位表。

※ 在搬迁过程中对于易损备件,列出易损备品备件表,建立一个虚拟备品备件库,确保发生硬件故障时及时响应。

※ 在现有服务器搬迁前应做一次冷启动。对于现有服务器出现的告警信息,首先进行定位。如果是由于软硬件引起则先排除故障然后进行搬迁。如果为一般故障告警(如冗余电源没连接)则对服务器进行登记。

※ 设备下架,并按照包装规范进行打包,按照规定的路线运输到新机房。

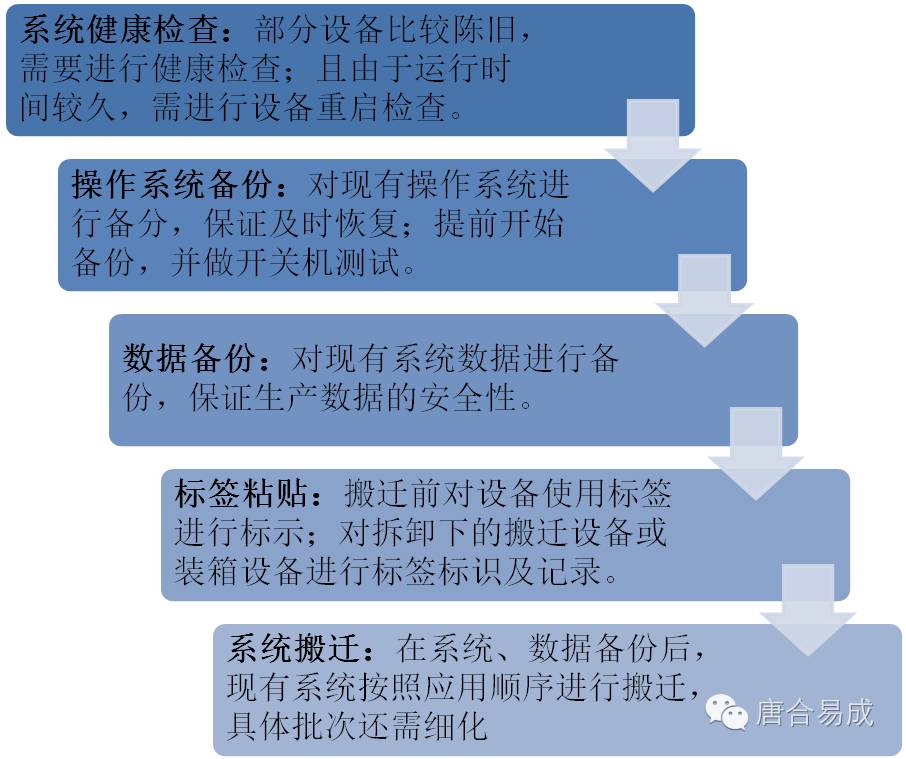

主要的搬迁流程:



让员工投入到更有价值的战略创新中去 用专业的人做专业的事情,我们所做的一切都是为了提高您企业的核心竞争力。





  • 联系我们

    电话:400-6296-001 网址:www.tanghop.com 邮箱:support@tanghop.com 地址:北京市昌平区新飞达电子科技工业发展中心 1号楼F6-6(102206)
  • 关于我们

    北京唐合易成科技发展有限公司

    北京唐合易成科技发展有限公司成立于2010年,是一家IT解决方案和服务综合提供商。自成立以来,唐合易成始终致力于为用户提供IT系统架构咨询、解决方案、系统集成、系统维护和运维服务。 唐合易成凭借自身强大的计算机信息系统建设团队及多年积累的信息化建设经验,可独立承担并完成国内领先数据中心的信息系统建设和IT外包服务,在政府、电信、金融、能源、教育及制造业等传统行业积累了丰富的案例。

Copyright © 2014-2016 北京唐合易成科技发展有限公司. All Rights Reserved.  京公网安备11011402012845号 京ICP备16043117号-1
